更新日:2024年3月19日

ここから本文です。

富立大橋工事計画(現地施工イメージ)

現地施工ステップ



令和3年度

STEP1 着手
STEP2 架設ヤード設置その1(立山町側(P8~A2))
STEP3 桁架設その1(富山市側(A1~P4)、立山町側(P8~A2))



令和4年度

STEP4 床版その1(富山市側(A1~P4))
STEP5 架設ヤード設置その2(中央部(P4~P8))
STEP6 桁架設その2(中央部(P4~P8))



令和5年度

STEP7 床版その2(中央部~立山町側(P4~A2)、橋梁付属物(高欄、照明灯等)設置



令和6年

STEP8 舗装、交通安全施設設置

【現在ここまで進捗しています!】
(完成)

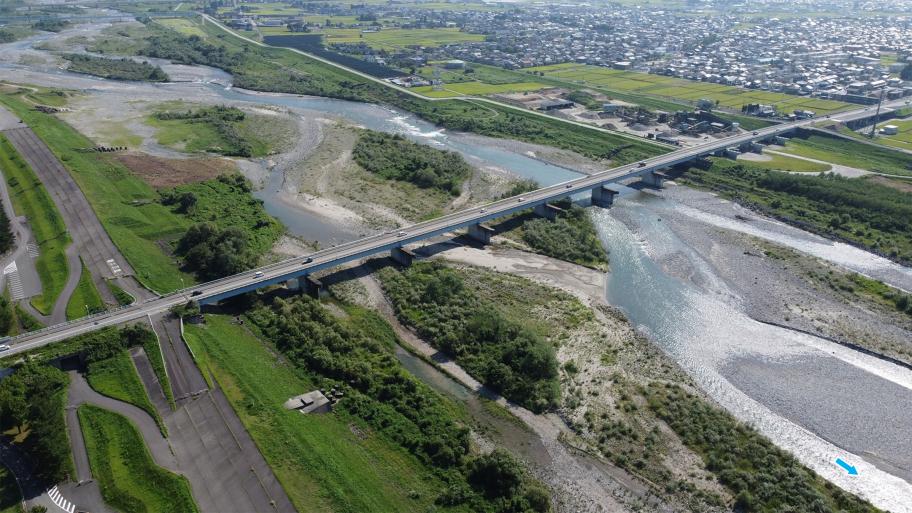

STEP1 着手

s01

(画面 左側:立山町 右側:富山市)

令和2年10月から上部工工事に着手しました。

橋桁等の工場製作、関係者との詳細協議など準備を進め、令和3年10月より現地着手しました。

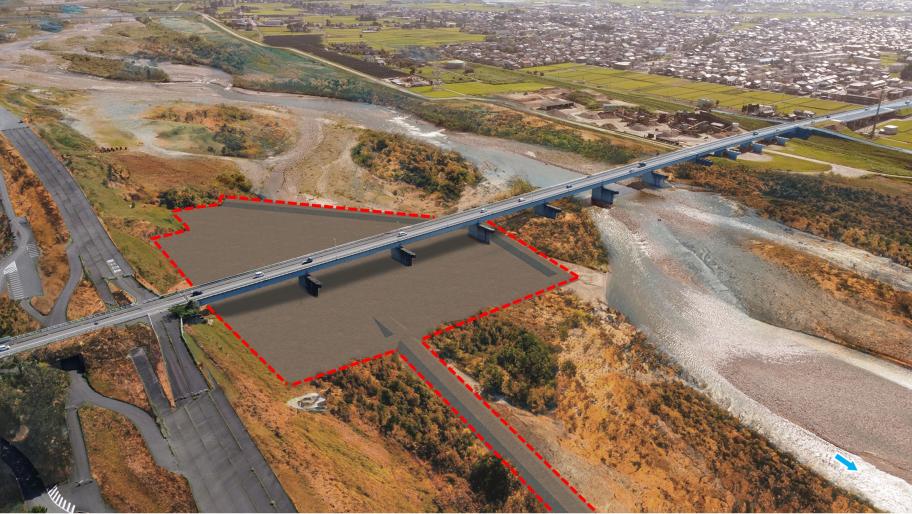

STEP2 架設ヤード設置その1

[令和3年10~11月]立山町側(P8~A2)

s02

令和3年10月常願寺川の非出水期(10月1日~6月20日)に河川内の工事に着手します。

常願寺川右岸側(立山町側P8~A2)にて、架設のための作業ヤードを造成します。

施工状況(写真)

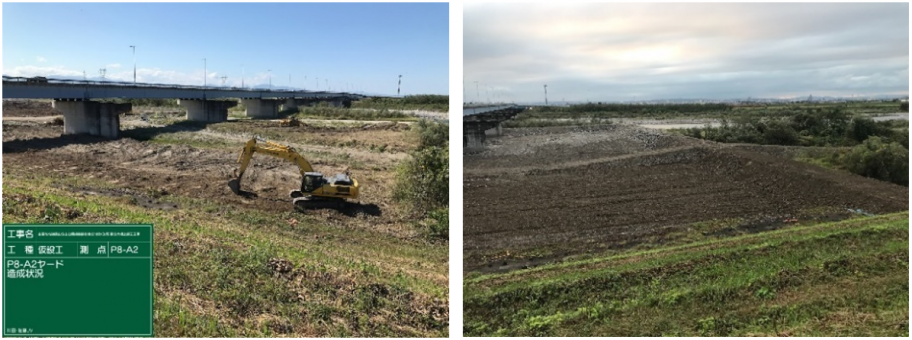

up02

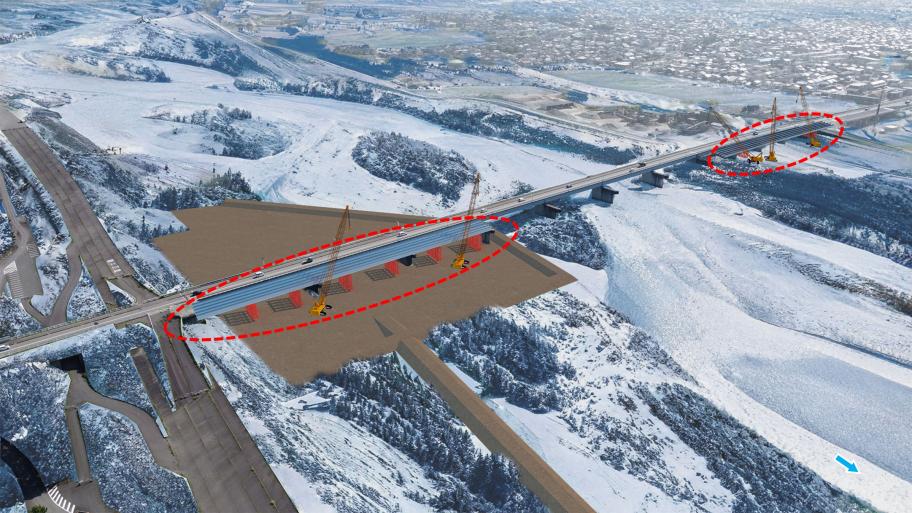

STEP3 桁架設その1

[令和3年11月~令和4年6月]富山市側(A1~P4)、立山町側(P8~A2)

s03

今回の桁架設工は、トラッククレーン・ベント工法を採用しています。

富山市側A1~P4、立山町側P8~A2の橋桁を架設します。

あわせて、現在供用している富立大橋1期線の、耐震補強工事を実施します。

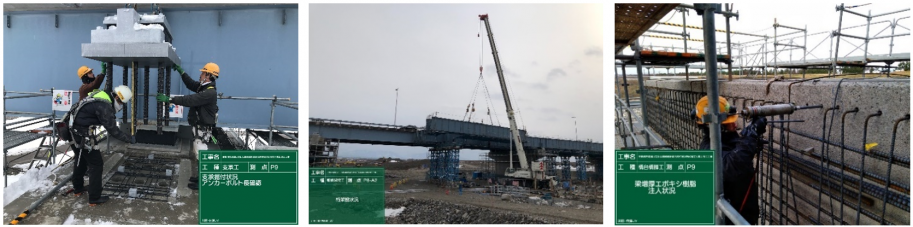

施工状況(写真)

up03

STEP4 床版その1

[令和4年6月~10月]立山町側(P8~A2):架設ヤード撤去、富山市側(A1~P4):床版打設

s04

梅雨や台風シーズンとなる出水期前に、常願寺川に設置していた工事用道路、架設作業ヤードを撤去します。

出水期は、橋上での作業を進めます。

常願寺川の遊水部にあたる富山市側A1~P4の床版工事を実施します。

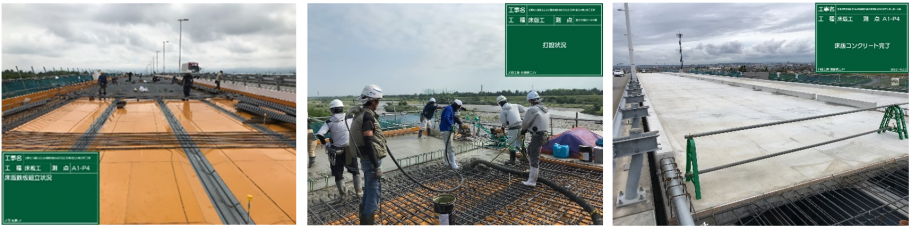

施工状況(写真)

up04

STEP5 架設ヤード設置その2

[令和4年10月~11月]中央部(P4~P8)

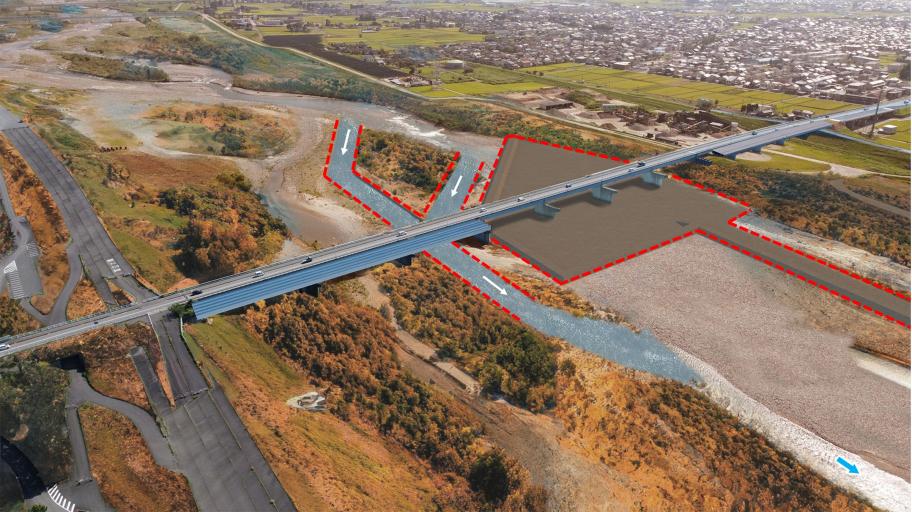

s05

令和4年10月常願寺川の非出水期(10月1日~6月20日)にあわせ、河川流水部の工事に着手します。

常願寺川の川の流れを変える瀬替え、今回架設する区間(P4~P8)の架設用作業ヤードを造成します。

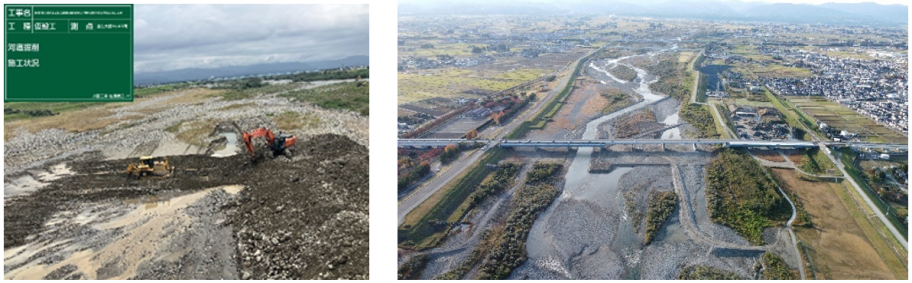

施工状況(写真)

up05

STEP6 桁架設その2

[令和4年12月~令和5年5月]中央部(P4~P8)

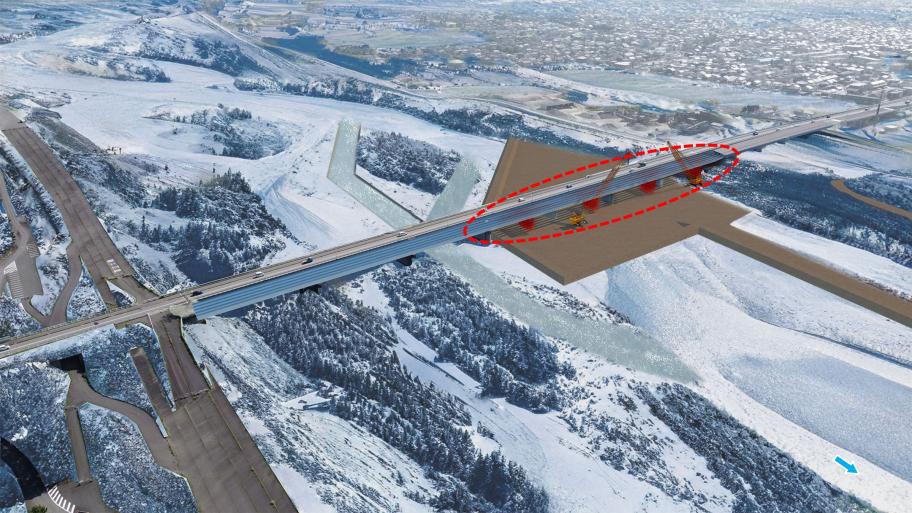

s06

今回の桁架設工は、トラッククレーン・ベント工法を採用しています。また、架設前、関係機関との協議や、情報発信の効率化と安全性の更なる向上を目指し、AR(拡張現実)技術等を用いて、施工計画の「見える化」を図ります。

中央部のP4~P8の橋桁を架設します。

あわせて、現在供用している富立大橋1期線の、耐震補強工事を実施します。

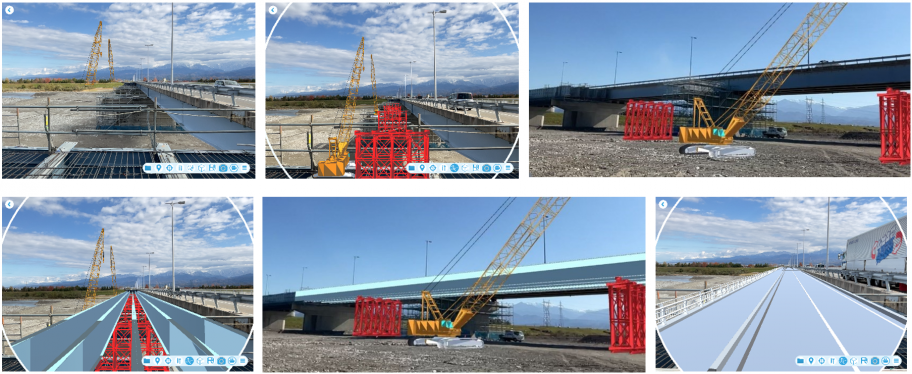

ARによる施工計画イメージ(画像)

up06

・施工状況(写真)

up_0622

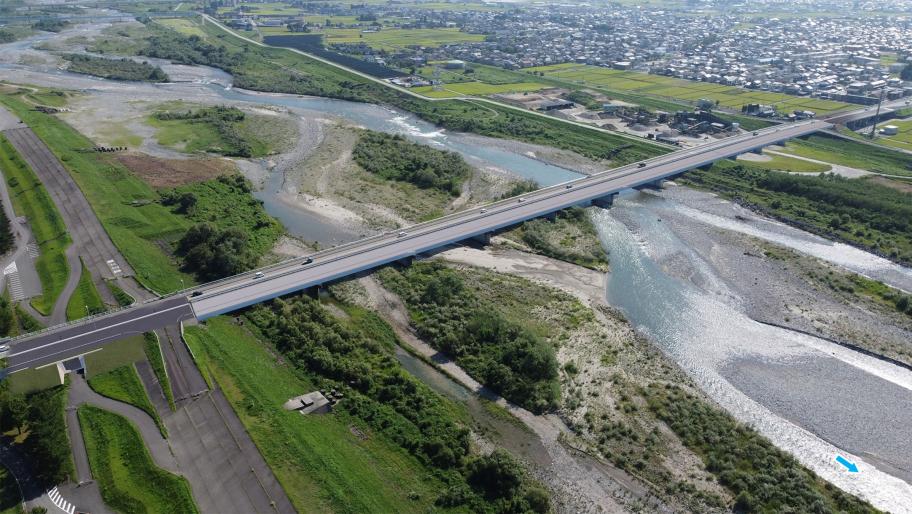

STEP7 床版その2、橋梁付属物(高欄、照明灯等)設置

[令和5年6月~令和6年2月]【現在ここまで進捗しています!】

s07

出水期前に、常願寺川に設置していた工事用道路、架設作業ヤードを撤去し、常願寺川の流れを元に戻します。

出水期以降は、橋上での作業を進めます。

常願寺川上のP4~A2の床版工事、橋への取付道路や、高欄、照明灯等といった様々な工事を同時に進めます。いよいよ、橋の完成型が見え始める頃です。

・施工状況(写真)

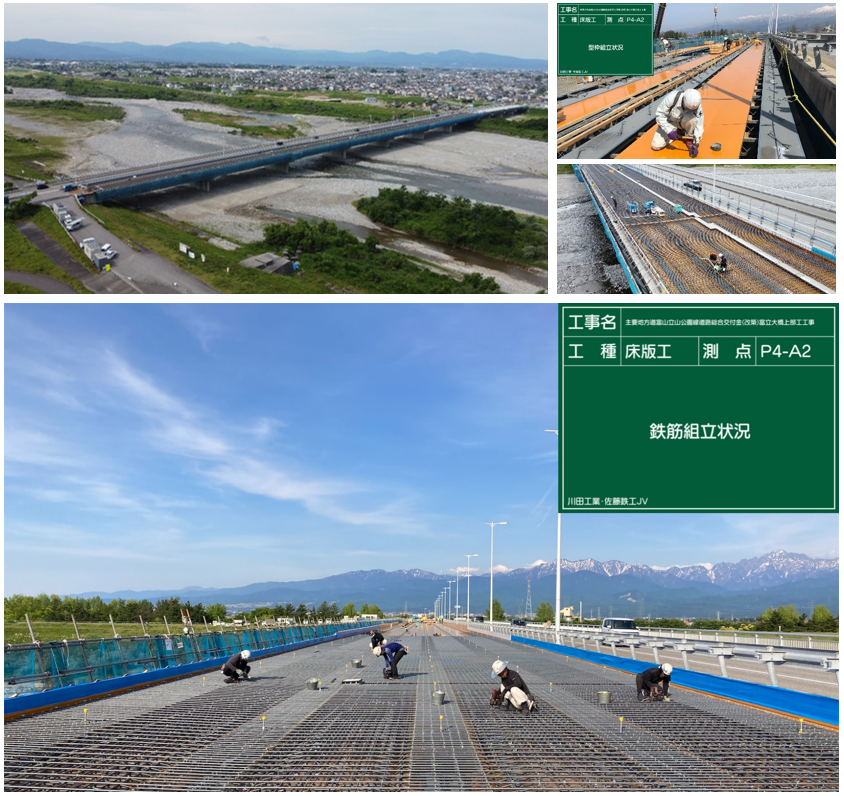

床版工事(6月~10月) 6月状況:床版の型枠、鉄筋を組み立てています。

up07

STEP8 舗装、交通安全施設(標識、区画線等)

[令和6年春頃]

s08

橋面の舗装、交通安全施設工事を実施し、橋長509mの橋が完成です。

開通は令和6年春頃の予定です!

お問い合わせ

所属課室:土木部富山土木センター立山土木事務所

〒930-0221 中新川郡立山町前沢2359-5

電話番号:(代表)076-463-1101

ファックス番号:076-463-2698
